- Recherche,
Sealhyfe, le 1er pilote de production d’hydrogène offshore au monde a rejoint le site d’essais en mer SEM-REV de Centrale Nantes
La plateforme pilote de production d’hydrogène offshore de Lhyfe a été remorquée à environ 20 km au large du littoral atlantique et raccordée au hub électrique du SEM-REV, avec succès.
le 27 juin 2023
L'annonce a été faite en mer sur le site du SEM-REV le 26 juin à l'occasion d'une conférence de presse.
Depuis le 20 juin 2023, la plateforme Sealhyfe a commencé à produire ses premiers kilos d’hydrogène offshore, un jalon décisif pour l’avenir de la filière.
Après une première phase d’expérimentation à quai, la plateforme Sealhyfe a rejoint le site d’essais en mer SEM-REV de Centrale Nantes au large du Croisic le 19 mai 2023.
Désormais raccordée au hub sous-marin du SEM-REV sur lequel est déjà raccordée une éolienne flottante, Sealhyfe aborde la 2nde phase de son expérimentation : la production d’hydrogène en mer, dans des conditions les plus extrêmes.
En lançant le 1er pilote de production d’hydrogène offshore au monde, Lhyfe démontre la faisabilité technique d’un tel projet, et disposer de l’expérience opérationnelle nécessaire pour passer rapidement à l’échelle.
L’entreprise a donc volontairement choisi de confronter Sealhyfe aux conditions les plus extrêmes. Ces tests en conditions réelles sont effectués sur une plateforme flottante, repensée pour stabiliser l'unité de production en mer (plateforme WAVEGEM, développée par GEPS Techno) et raccordée au hub du site d’essais en mer SEM-REV de Centrale Nantes opéré par la fondation OPEN-C, sur lequel est déjà raccordé une éolienne flottante (FLOATGEN, développée et opérée par BW Ideol).
Pour cela, Lhyfe et ses partenaires ont designé, construit et assemblé l’ensemble des équipements nécessaires à la production d’hydrogène offshore, dont l’électrolyseur de 1 MW fourni par Plug, et ce en à peine 16 mois, sur une plateforme de moins de 200 m². Sealhyfe dispose d’une capacité de production allant jusqu’à 400 kg / jour.
Entre septembre 2022 et mai 2023, Sealhyfe a été amarrée au quai des Frégates, sur le Port de Saint-Nazaire. Les partenaires du projet ont ainsi capitalisé sur une série d’essais de mise en route afin d’aborder la seconde phase du projet en toute confiance, et pour tirer les meilleurs profits de cette expérience :
L’entreprise va également développer une capacité opératoire unique : production fiabilisée d'hydrogène en mer en milieu isolé, gestion du mouvement de la plateforme et des agressions environnementales, validation des logicielles et algorithmes de production d’hydrogène vert et renouvelable, etc.
Sealhyfe représente un pas historique vers ce nouveau paradigme énergétique propre et souverain auquel le monde entier aspire via la production d’hydrogène vert à grande échelle.
► Voir le communiqué de Lhyfe : 'Lhyfe annonce que Sealhyfe, le 1er pilote de production d’hydrogène offshore au monde, a produit ses 1ers kilos d’hydrogène vert au large, dans l’océan Atlantique !'

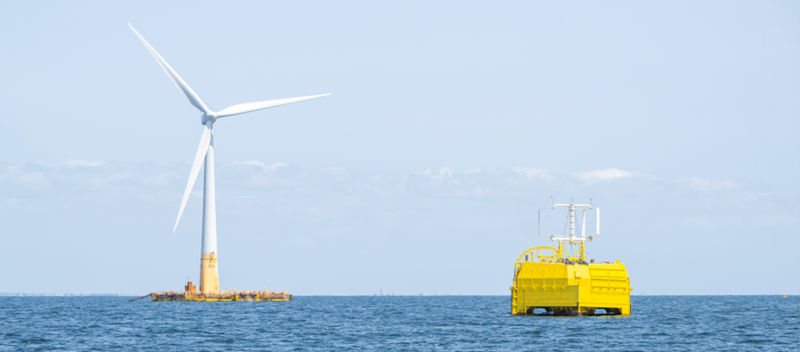

Légende de la photo : droite : Sealhyfe, pilote de production d’hydrogène offshore (Lhyfe), sur la plateforme WAVEGEM (GEPS Techno); à gauche : turbine flottante FLOATGEN (BW Ideol). Sur le site d'essais en mer SEM-REV (Centrale Nantes / OPEN-C) © Lhyfe
